国内首个百万千瓦级EPC水电项目坝基开挖完成
2018-10-08 11:31
· 来源:中国电建
· 作者:杨丽萍
· 责编:刘文颖
水电站大坝;epc;杨房沟水电站;电建;联合体;大坝;爆破;水电站;混凝土双曲拱坝;复杂地质条件;大坝坝基;大坝混凝土;承建;不利因素;节点目标;水电项目;华东;电站;水电;石方

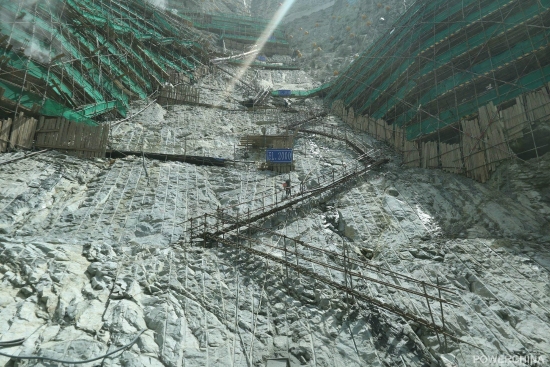

10月3日,中国电建水电七局•华东院杨房沟水电站联合体承建的国内首个百万千瓦级EPC工程——杨房沟水电站大坝坝基开挖最后一茬爆破成功实施,标志着电站坝基开挖全面完成。
杨房沟水电站大坝为混凝土双曲拱坝,坝基包括河床建基面和坝肩槽两部分,坝顶高程EL.2102米,坝高155米,大坝坝基以花岗闪长岩为主,按不同坡比共划分为16段,开挖高度155米,坝基石方总方量65.05万方。
自2017年11月27日坝基正式开挖以来,总承包部大坝工区及基础工区克服复杂地质条件、围岩稳定性差、支护工程量大,高空作业等不利因素,坚持“不安全不下挖”的安全底线和“一炮一设计,一炮一总结”的质量理念,细化节点目标,合理组织协调各项资源,强化过程管控,有序推进各分项节点,顺利完成坝基开挖目标,为大坝混凝土成功转序创造了积极有利的条件。
原标题:国内首个百万千瓦级EPC水电项目坝基开挖完成
中国能源网 http://www.cnenergy.org
新闻立场

- 中国在建第三大水电站大坝首仓混凝土浇筑2017 / 03 / 17
- 乌东德水电站大坝工程施工即将转序2016 / 12 / 26
- 能源局同意锦屏一级等8座水电站大坝安全注册登记2016 / 12 / 14
- 王晓林赴川调研电力安全监管水电站大坝安全2015 / 11 / 04
- 能源局:确保电力系统和水电站大坝运行安全2015 / 09 / 23
【稿件声明】凡来源为中国能源报(能源网—中国能源报)的稿件,版权均归中国能源报所有,未经
中国能源报社书面授权,禁止进行转载、摘编、复制及建立镜像等任何使用,违者将被追究法律责任。









- 阳光电源日本展会签单100MW
- 国家电投年度“成绩单”亮眼
- 红沿河核电基地上网电量再创新高
- 2020清洁取暖县长论坛媒体吹...
- 国家电投首期战略论坛成功举办
- “零碳中国”倡议在京发布
- 天鼎联创携手宏华国际 共创海...
- 生态文明社会化实验室“企业...
- 中国能建参与完成的“长江三...
- 阿特斯集团2020年新春联欢会...
- 阿特斯2020全球销售大会拉开序幕
- 中国智慧能源产业联盟学术委...
- 国际新能源年会共商“转型和...
- 2020年中国水电发展论坛暨水...
- 2020年山西省能源工作会议召开
- 鉴衡成立风能专家委员会
- 2020硅藻新材料科研成果新闻...
- 能源数据与网络安全展将于3月...
- 电力网络安全形势严峻 电力关...
- 2019超临界二氧化碳循环发电...
